一、工程概況:
該工程為xxxF17線大坪村分支線#1電桿遷移工程委托施工函,由xxxx輸變電工程有限公司對xx站F17線xx村分支線#1電桿遷移工程進行施工。該工程由用戶投資。具體工程主要內容包括:架設JKLGYJ-50/8架空導線0.15km,新組立φ190×1800砼桿1根,拆除舊線路0.18km。
二、施工的組織措施:
工程的組織技術安全由xxx總負責,xx站F17線xx村分支線#1電桿遷移工程組織工作由xxx負責,具體搞好各項準備工作由xxx負責,指揮協調現場施工,現場的安全監督、現場交通安全指揮聯絡、由xxx負責,生產人員及車輛調配工作由xxxx負責。
(1) 03月12日:由xxx負責搞好各項準備工作,協調現場施工,施工前組織人員、準備好工器具及有關材料工作。
(2)03月14日:由xxxx負責辦理xx站F23建設線#23塔水泥制品廠支線#1桿農干校開關停電第一種工作票,經調度許可由xxx負責組織人員在工作點驗電接地,1)由xxx組織人員拆除原來針織廠開關及高壓計量各1臺,并安裝新的真空斷路器1臺及高壓計量1臺。
2)由xxx負責將針織廠原有變壓器拆除并移出配電房,并安裝新變壓器S11-M-315KVA1臺.
3)由xxx負責將原來低壓計量柜CT更換為500/5。拆除原有變壓器高、低壓線時需先做好相色記錄,拆除原來計量CT時需做好記錄標示,安裝后必需核對接線方式與原來的一致。(配技工14人,農民車1臺、大車、吊車各1臺)
(3)工作安成后由xxx負責組織西河供電所人員進行工程驗收工作。
三、施工的技術措施:
1、工程必須符合《35kV及以下架空電力線路施工及驗收規范》、《架空配電線路設計技術規范》。
2、在桿塔上作業時,不得失去安全帶保護。桿塔上有人工作時,不準調整或拆除拉線。
四、施工的安全措施:
1、工作負責人要嚴格執行《電力安全規程》中有關技術安全組織技術措施,工作前要向工作班人員交待有關安全措施及注意事項。
2、工作班人員一定要做好保證安全的技術措施:停電、驗電、掛接地線。
3、非施工人員不得進入作業區,現場人員要穿工作服、戴安全帽(含民工)。
4、桿上及臺架上作業要使用雙保險安全帶,并系在牢固件上,登桿作業要使用雙保險升降踏板。桿上及臺架上作業嚴禁高空拋擲物件,所有工具材料要用繩索傳遞。桿上及臺架上嚴禁遺漏任何工具材料。
5、系掛安全帶后應檢查扣環是否扣牢,應防止安全帶從桿頂脫出或被鋒利物傷害安全帶和保護繩應分掛在桿塔不同部位的牢固構件上。人員在轉位時,受扶的構件應牢固,且不得失去后備保護繩的保護。
6、上桿塔作業前,應先檢查根部、基礎和拉線是否牢固。遇有沖刷、起土、上拔或?qū)У鼐€、拉線松動的電桿,應先培土加固,打好臨時拉線或支好桿架后,再行登桿。
7、登桿塔前,應先檢查登高工具、腳釘、爬梯、防墜裝置等是否完整牢靠。嚴禁利用繩索、拉線上下桿塔或順桿下滑。
8、高處作業應使用工具袋,較大的工具應固定在牢固的構件上,不準隨便亂放。上下傳遞物件應用繩索栓牢傳遞,嚴禁上下拋擲。
9、在高處作業現場,工作人員不得站在作業處的垂直下方,高空落物區不得有無關人員通行或逗留。在行人道口或人口密集區從事高處作業,工作點下方應設圍欄或其它保護措施。
10、桿塔上下無法避免垂直交叉作業時,應做好防落物傷人的措施,作業時要相互照應,密切配合。
11、使用的梯子應堅固完整,其結構及安全技術指標必須符合國家標準要求,梯腳防滑裝置齊全可靠。嚴禁使用變形、腐蝕等缺陷的梯子。
12、梯子必須擱置穩固,直梯與地面的夾角以60°為宜。嚴禁兩人或多人在同一梯子上工作,梯子的最高兩個橫檔不宜站人。梯子不準綁接使用。
13、挖掘接地網土溝前,應做好防止交通事故的安全措施,在挖出的土堆起的斜坡上,不得放置工具、材料等雜物;溝邊應留有走道。
14、機動車輛運輸應按國家《道路交通管理條例》的有關規定執行。嚴禁無證駕駛。車上應配備滅火器。
15、不得利用樹木或外露巖石作牽引或制動等主要受力錨樁。
16、組織施工人員學習本方案,使每個施工人員明確自己的任務和職責,做到文明施工,搞好安全生產。
五、施工的環境控制措施:
1、工程施工中噪音排放必須符合GB12348—90《工業企業場界噪聲標準》和GBJ87—85《工業企業控制設計規范》。嚴格遵守xxx輸變電工程有限公司程序文件〈〈ESP—06噪音防治控制程序〉〉,對來自工程施工過程中的施工機具、運輸機動車輛、建筑施工等噪音進行控制。
2、遵守xxx輸變電工程有限公司程序文件〈〈ESP—03廢棄物控制程序〉〉要求,工作完成后施工人員應對工作遺留在電纜溝及室外施工現場中的剩余材料要堆放整齊、可靠,廢料及時清理干凈,保證現場的整潔。
3、施工主施工道路應保持暢通,設置明顯的路標,不應在路邊堆放設備、材料等物品,因工程需要切斷道路前,必須總承建單位施工主管部門批準,并采取相應措施后實施,以保證正常交通。尤其要保證消防通道暢通無阻,材料、土方、設備等堆放合理,各種物資標識清楚排放有序,并要求符合安全防火標準。
五、施工的環境控制措施:
1、工程施工中噪音排放必須符合GB12348—90《工業企業場界噪聲標準》和GBJ87—85《工業企業控制設計規范》。嚴格遵守xxx輸變電工程有限公司程序文件〈〈ESP—06噪音防治控制程序〉〉,對來自工程施工過程中的施工機具、運輸機動車輛、建筑施工等噪音進行控制。
2、遵守xxx輸變電工程有限公司程序文件〈〈ESP—03廢棄物控制程序〉〉要求,工作完成后施工人員應對工作遺留在電纜溝及室外施工現場中的剩余材料要堆放整齊、可靠,廢料及時清理干凈,保證現場的整潔。
3、施工主施工道路應保持暢通,設置明顯的路標,不應在路邊堆放設備、材料等物品,因工程需要切斷道路前,必須總承建單位施工主管部門批準,并采取相應措施后實施,以保證正常交通。尤其要保證消防通道暢通無阻,材料、土方、設備等堆放合理,各種物資標識清楚排放有序,并要求符合安全防火標準。

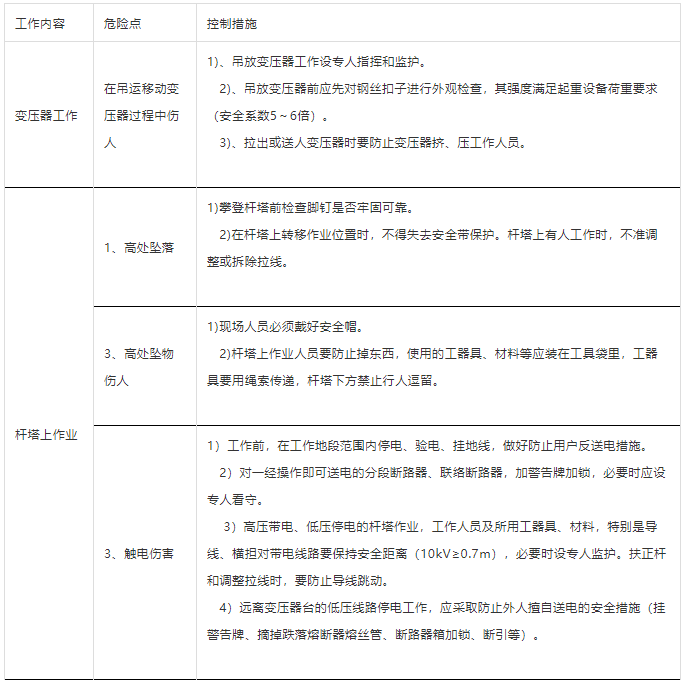

六、施工過程中的危險點及預控措施:(根據實際情況填寫)
