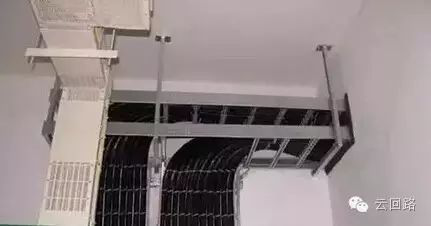

首先注意里面的橋架安裝橫平豎直,附件按標準設置。

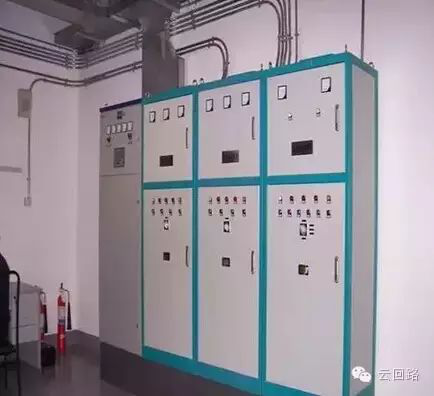

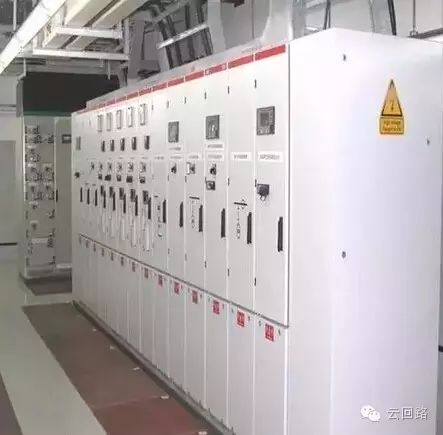

配電柜布置成排成列,配電柜相互間或與基礎型鋼間要用鍍鋅螺栓連接,且防松零件齊全。高低壓柜立面、背面平整,水平度、垂直度好,操作通道寬敞。正面要有盤面編號,背面也應注明編號。內部接線整齊,表識正確。接線端子要有編號;
決不允許任何給排水管通過;
變壓器低壓側的中性點直接與接地干線連接,基礎型鋼接地;
電纜終端頭、接頭、拐彎處及豎井的兩端要設標志牌;

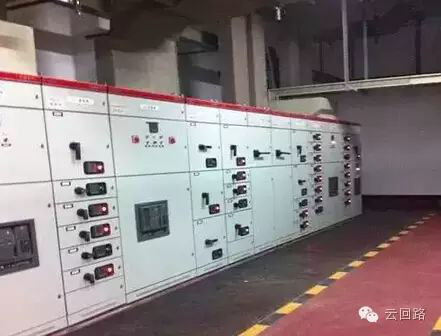

配電柜應有公共型鋼底座,整體布局整齊,柜內接線正確、可靠。地溝電纜走在支架上排列整齊,分段捆扎,有掛牌,接地排布置規范標識清晰,絕緣檔鼠板合理設置。

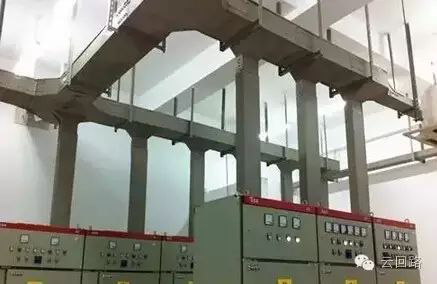

電橋架設置規范,接地保護可靠,電纜進柜合理受力均勻,外保護好。變電所內,高低壓配電設備及裸母線的正上方,不應安裝燈具。
電室與隔墻或樓板的所有空洞均應做防火密閉封堵。
配電柜長度大于6米,背后要有兩個出口,且最小寬度為1米

門口必須安裝擋鼠板。

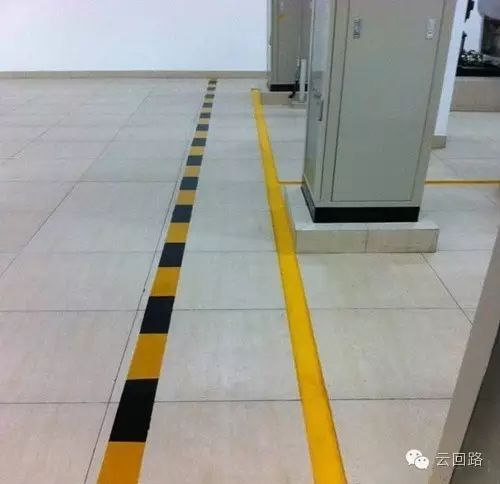

配電柜前工作區要鋪橡膠板
柜箱盤線間、線對地間絕緣電阻饋電線路大于0.5兆歐,二次回路大于1兆歐。線纜整齊。

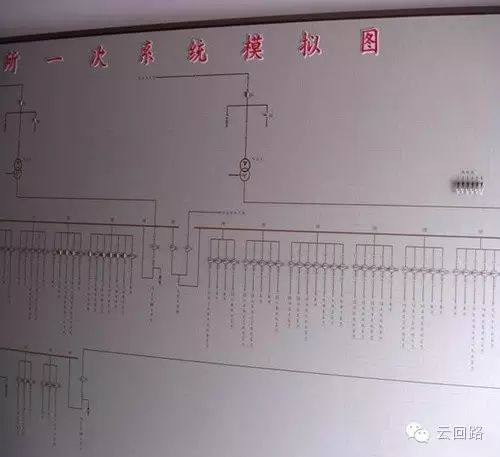

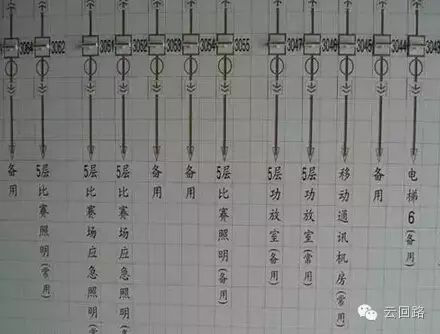

配電室要懸掛一次系統模擬圖→
1、配電室鐵制防火門及框要用銅編織線與接地干線連接
2、配電室內要預留不少于兩處的接地備用點,上好螺栓螺帽、平墊、彈簧墊

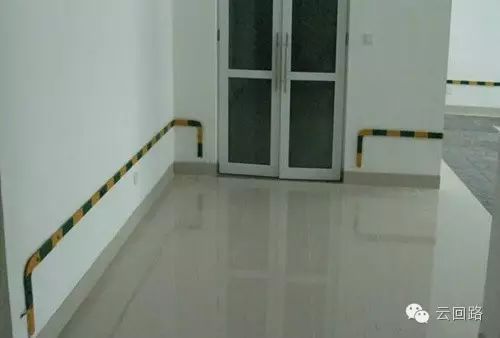

接地主干線一般明敷設,具體做法:
1、距地面高度250-300mm,與墻壁間隙10-15mm。
2、每段15-100mm,黃綠相間。

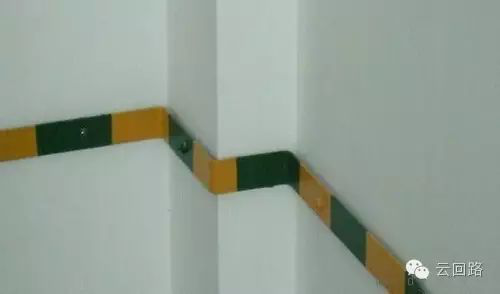

3、水平支架0.5-1.5米,垂直支持件1.5-3米,彎曲部分0.3-0.5米。
4、彎頭專門加工。

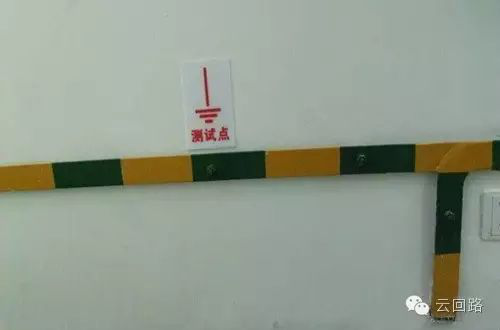

主接地小做法→
強調:
▲當電纜穿過零序電流互感器時,電纜頭的接地線應通過零序電流互感器后接地;由電纜頭至穿過零序電流互感器的一段電纜金屬護層和接地線應對地絕緣。(本條是為使零序電流互感器正確反映電纜運行情況,并防止離散電流的影響而使零序保護錯誤發出訊號或動作而作出的規定。)
▲電纜與空氣開關等設備連接時,線芯及擰緊螺栓要上護套,確保操作安全。
控制柜前標識→

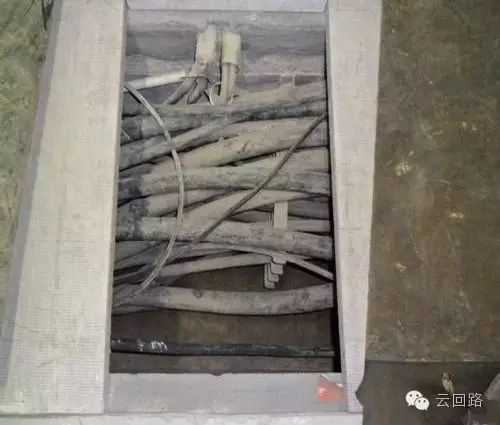

關于電纜溝:
▲最下端支架不小于5-10cm;最上端不小于15—20cm。
▲電纜上架,里面干燥、整潔、有序,支架接地良好。支架一般采用熱鍍鋅的。電纜溝要有防水排水措施。
▲電纜出入要進行封閉處理。
